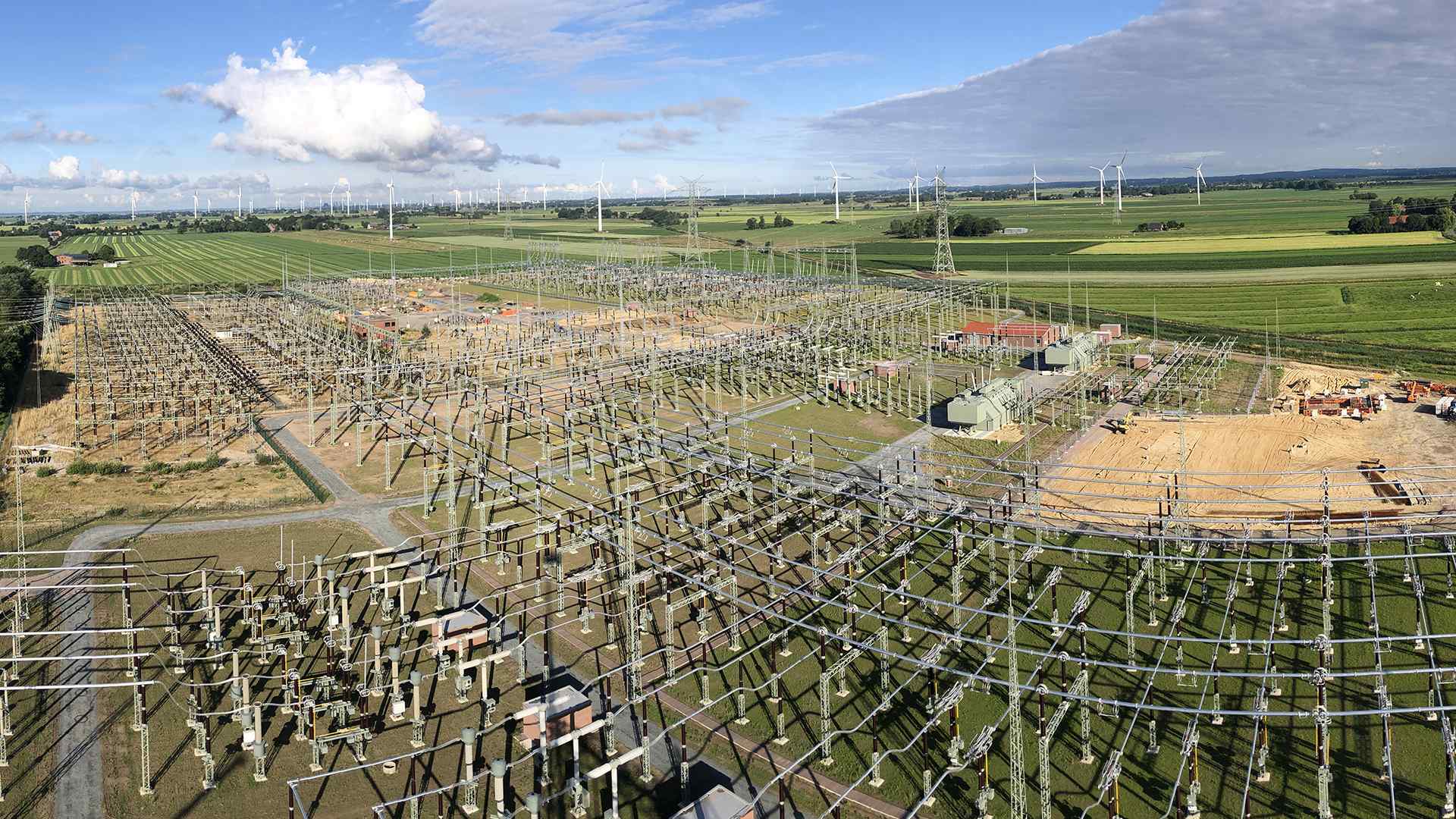

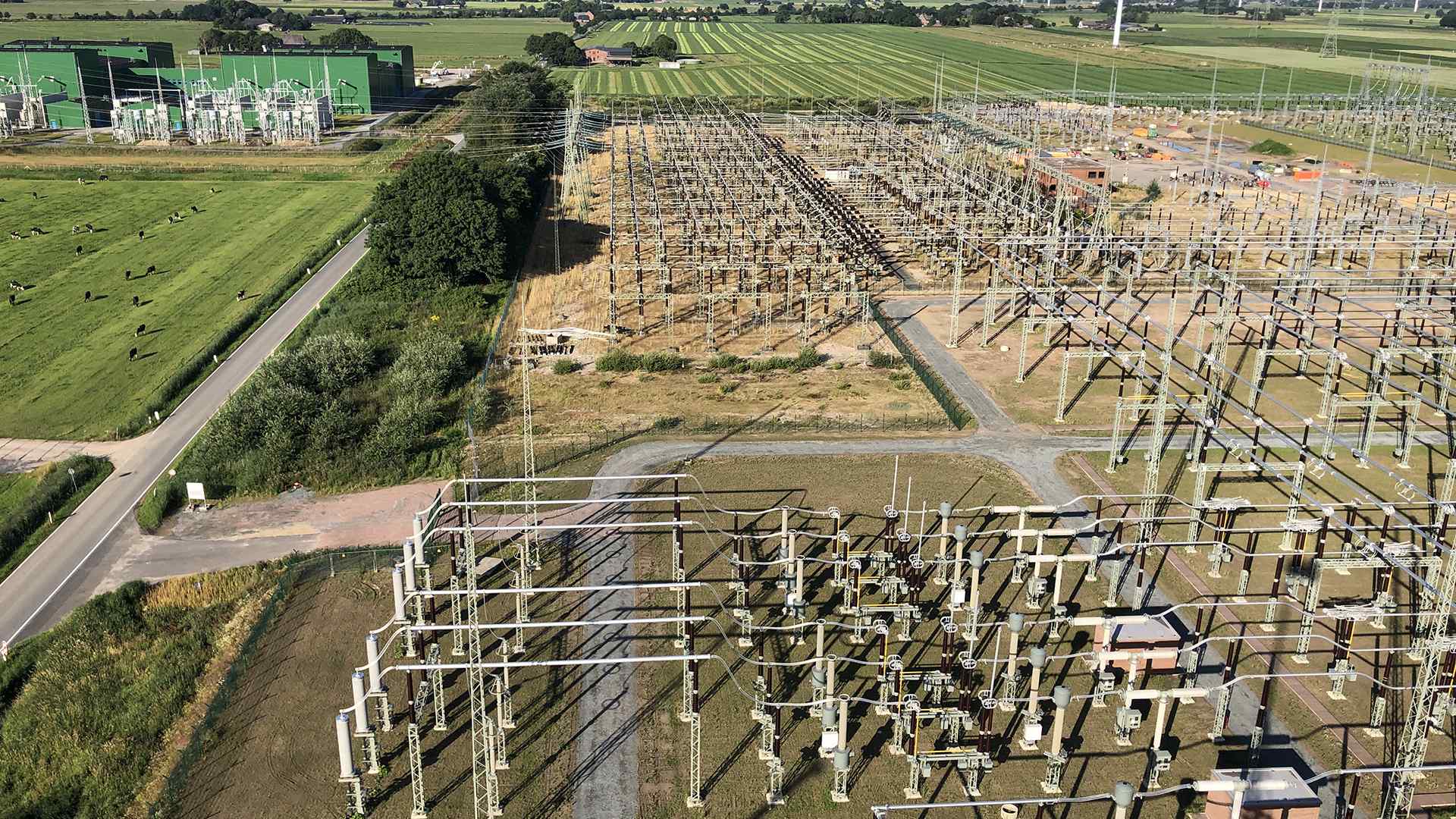

Westlich von Wilster ist das Umspannwerk Wilster gebaut worden. Baustellenanschrift: Dwerfeld1, 25554 Nortorf. Die Baufläche summiert sich auf 12 ha. Aufgrund anstehender Weichschichten ist die gesamte Anlagentechnik mittels Bohrpfähle gegründet worden. Der Bauablauf erfolgte in 6 Bauabschnitten. Die Einzelfundamente wurden als Halbfertigteile in den Ortbeton-Pfahlkopfplatten integriert.
Massen:
| 300.000 | m³ | Füllsand |
| 18.000 | m³ | Schotter |
| 1.000 | km | Vertikaldränage |
| 3.300 | Stk. | Bohrpfähle |
| 7.500 | m³ | Pfahlbeton |
| 9.300 | m³ | Ortbeton |
| 1.300 | t | Bewehrungsstahl |
| 1300 | Stk. | Fundamente |
| 950 | t | Gerätestahl |
| 12.000 | m³ | Schotterrasen |
Bauzeit:
Mai 2016 - Juni 2020
Auftraggeber:
TenneT TSO GmbH, Lehrte
