Aufgrund steigender EEG-Einspeisungen im Raum Schleswig-Holstein erhöht die Tennet TSO GmbH die Übetragungskapazität ihrer 380-kV-Anlage im Umspannwerk Krümmel. Hierfür ist der Austausch diverser Betrtiebsmittel in den 380-KB Schaltfeldern erforderlich.
Durch den Rückbau der bestehenden Anlagenteile (inklusive der Fundamente) und der anschließenden Errichtung neuer Fundamente zur Aufnahme der geplanten Elektrokomponenten, wird dieses Projekt in die Tat umgesetzt.

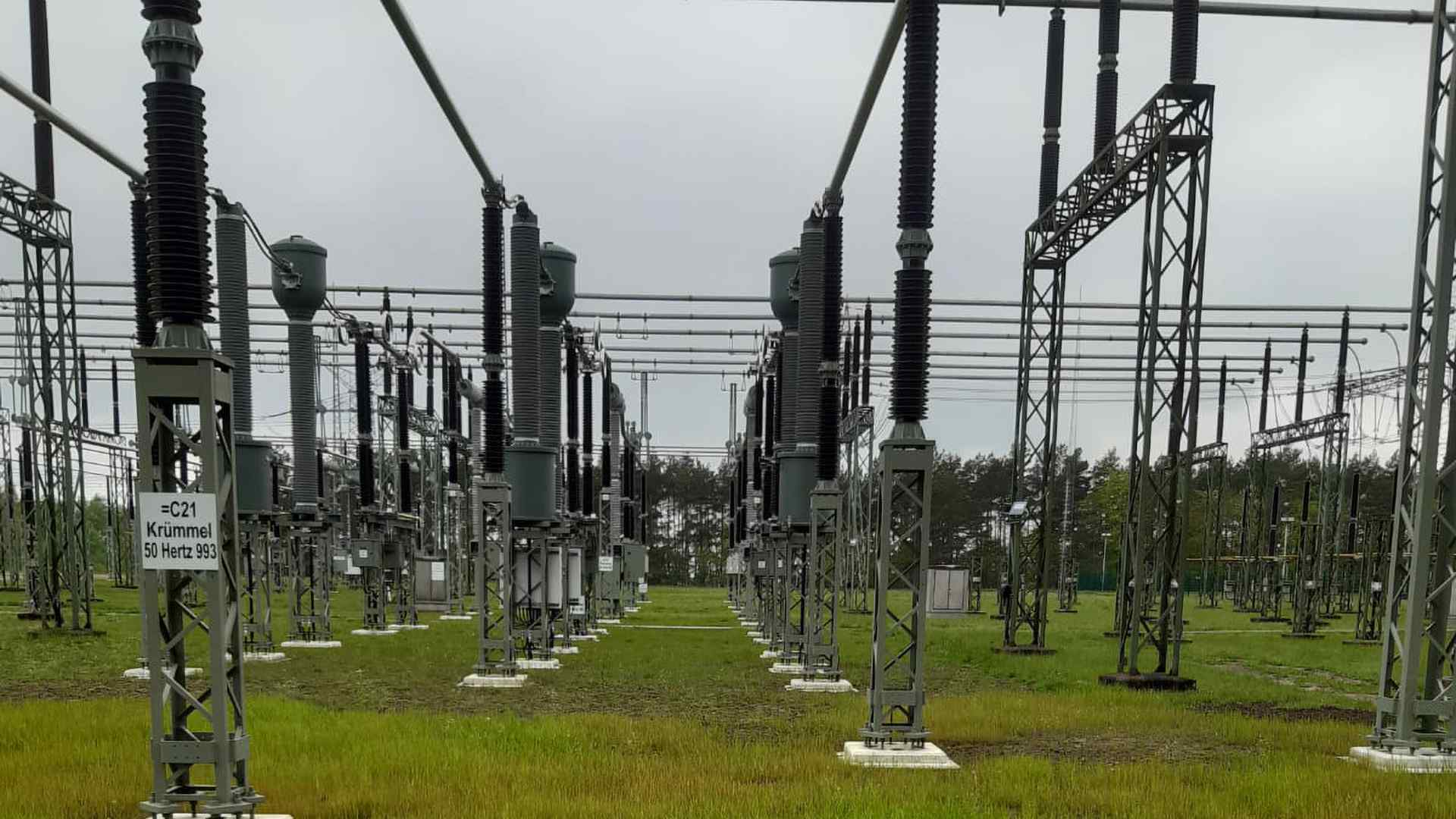

Die Arbeiten erfolgen unter anstehender Spannung in einer, sich in Betrieb befindlichen Anlage. Zudem sind die Arbeitsbereiche durch EDV-Schutzzäune gesichert.
Massen:
650 | m³ | Abbruch Betonfundamente |
1 | Stk. | Abbruch Betriebsgebäude |
70 | t | Abbruch Stahlgerüste |

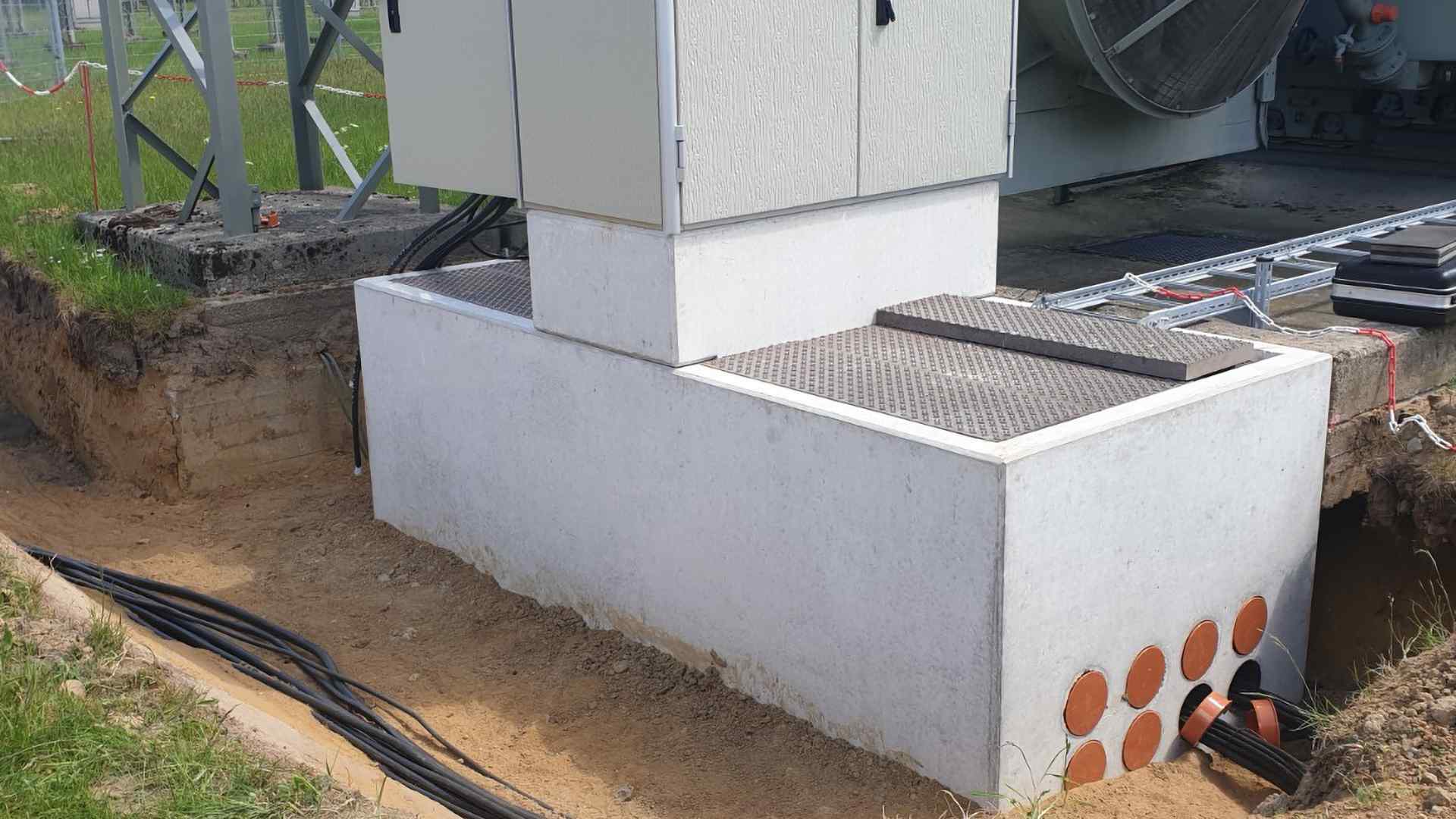

200 | Stk. | Fertigteilfundamente |
1.200 | m | Kabelgräben für Steuerkabel |
1.300 | m | Kabelgräben für Erdseile |
1 | Stk. | Elektromagnetische Untersuchung auf Kampfmittel |
100 | m² | Seilsägen an Betonfundamenten |
Bauzeit:
September 2019 - Dezember 2020
Auftraggeber:
TenneT TSO GmbH, Lehrte
