Das Umspannwerk Husum ist Teil der Westküstenleitung und wurde als kompletter Neubau auf zwei verschiedenen Höhen errichtet. Zudem beinhaltet die Baumaßnahme die Baufeldvorbereitung für die 110-kV Schaltanlage der SHN-AG.

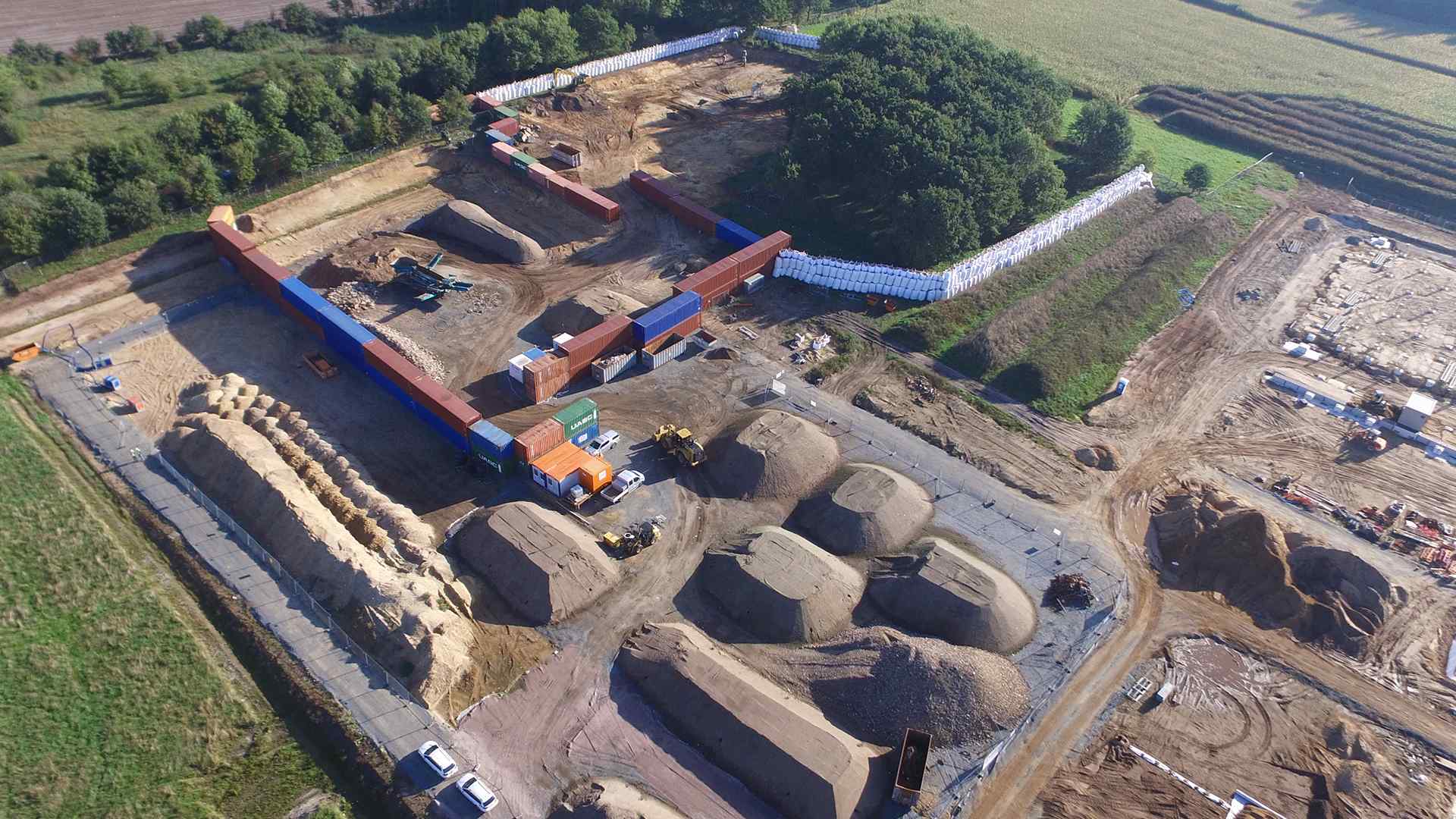

Des Weiteren wurde im Laufe des Projektes eine Hausmülldeponie entdeckt, die mit kampfmitteltechnischen und asbesthaltigen Bestandteilen kontaminiert war. Da sich diese im Baufeld der Zuleitung befand, musste die Deponie erst ordnungsgemäß beräumt und aufbereitet werden, damit das Projekt wie geplant fortgesetzt werden konnte.
Massen:
32.000 | m³ | Oberboden abtragen |
75.000 | m³ | Boden abtragen |
95.000 | m³ | Füllsand liefern und einbauen |
25.500 | m | Bohrpfähle herstellen |
1.600 | Stk. | Pfähle kappen |
16.600 | m³ | Baugrubenaushub |
13.700 | m² | Schalung für Fundamente |
5380 | m³ | Ortbeton für Unterfundamente |
735 | t | Bewehrungsstahl |
600 | Stk. | Fertigteilfundamente liefern und einbauen |
11 | Stk. | Steuerzellen liefern und aufstellen |
660 | m | Kabelkanal liefern und einbauen |
3.200 | m | Kabelgraben für Steuerkabel |
10.000 | m | Kabelgraben für Erdseile |
2.800 | m³ | Schottertragschicht für Strassenbau |
2.700 | m³ | Schottertragschicht für Lagerflächen |
3 | Stk. | Fundamente für 380 kV Direktkuppeltransformatoren |
1 | Stk. | Betriebsgebäude |
495 | t | Gerätestahl liefern und montieren |
11.100 | m² | Beschichtung der Stahlgerüste |
55 | Stk. | Splitterschutzwand aus Containern herstellen |
5.600 | m³ | Schutthaldenberäumung mit Kampfmitteln durchsetzt |
Bauzeit:
August 2017 - Dezember 2018
Auftraggeber:
TenneT TSO GmbH, Lehrte
